Trwająca od nieco ponad roku budowa hali sportowej w Chotomowie idzie pełną parą. Prace są prowadzone zgodnie z harmonogramem.
Wykonano większą część robót zagospodarowania terenu– wybudowana jest już droga pożarowa, droga dojazdowa z miejscami parkingowymi, oświetlenie terenu, chodniki i dojścia do budynku.

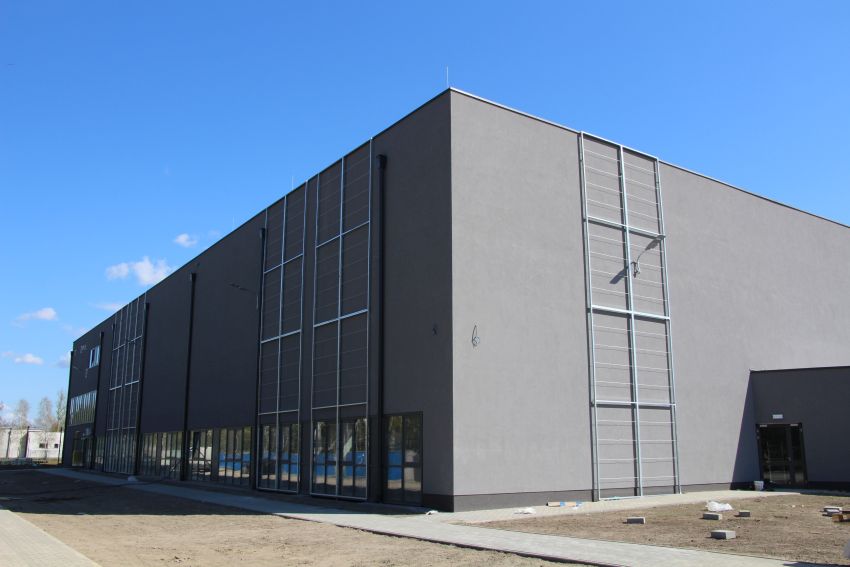

Na zewnątrz wykonano w całości elewacje budynku oraz montaż pokrycia dachu nad pierwszym piętrem oraz łącznikiem, zamontowano również stelaże pod roślinność i oświetlenie.

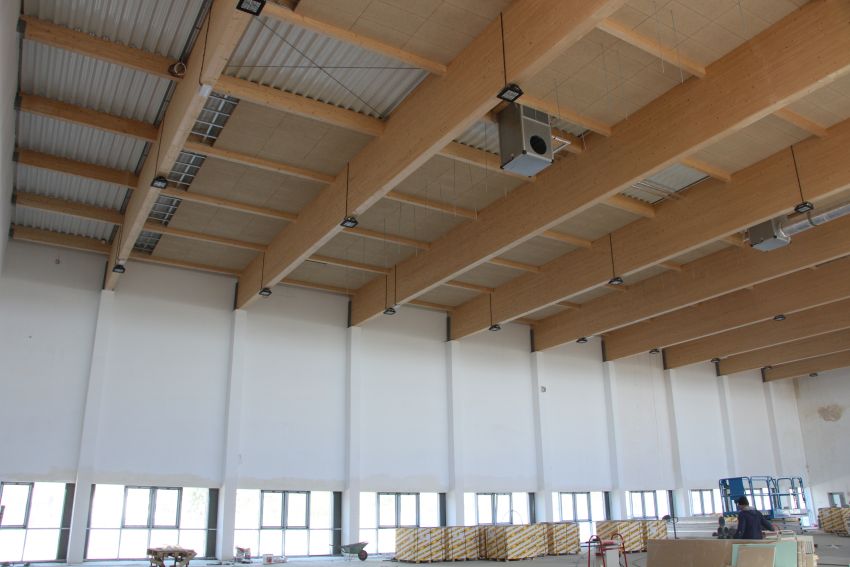

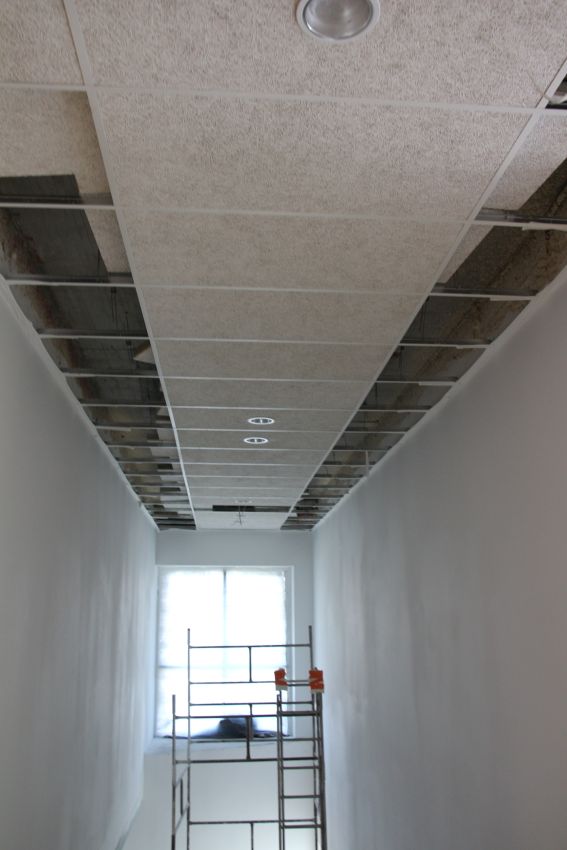

Wewnątrz budynku wykonano wszystkie tynki i posadzki. Trwają prace przy wykonywaniu sufitów podwieszonych w pomieszczeniu sali sportowej, korytarzach i innych pomieszczeniach.

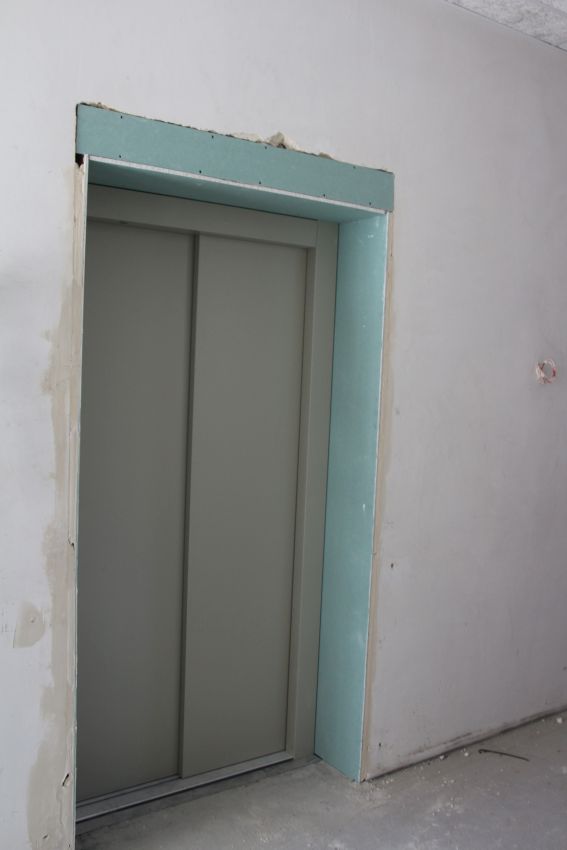

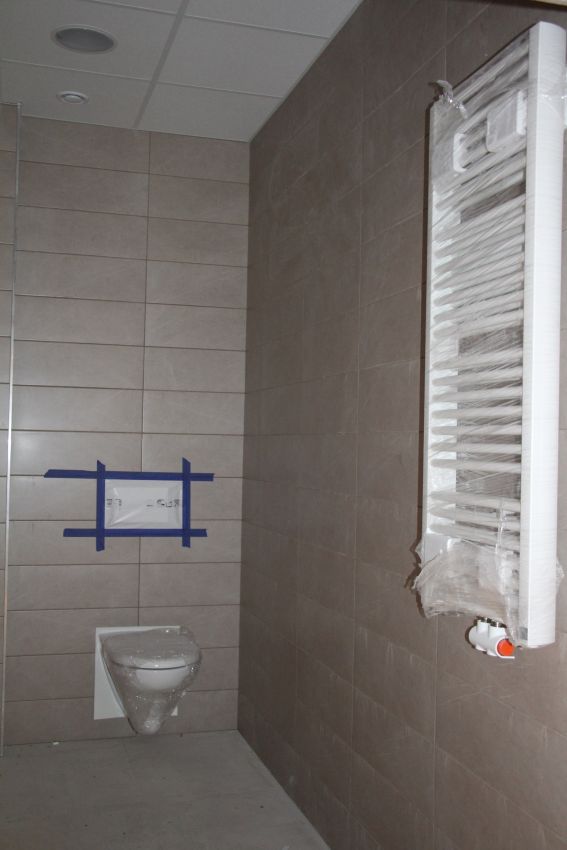

Zakończone jest wykonywanie okładzin z płytek w łazienkach na II i I piętrze, trwa wykonywanie okładzin na parterze. Zakończono montaż drzwi aluminiowych jak również wind towarowych przy kuchni cateringowej oraz windy osobowej.

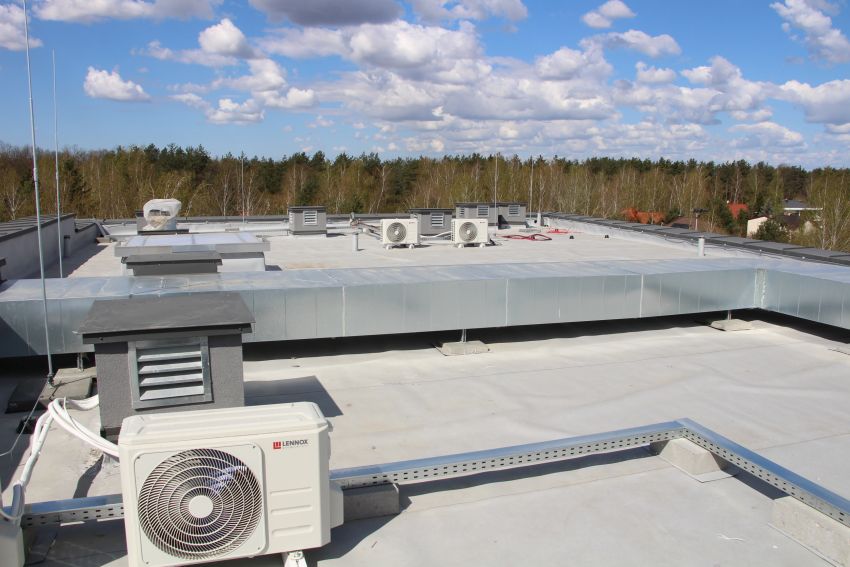

Wykonano instalację wod-kan, zamontowano stelaże podtynkowe do WC, instalację CO, instalację wentylacji mechanicznej. Wykonano montaż instalacji doprowadzenia zasilania do central na dachu, rozpoczęto montaż pieca oraz wykonano montaż grzejników na korytarzach i w pomieszczeniach.

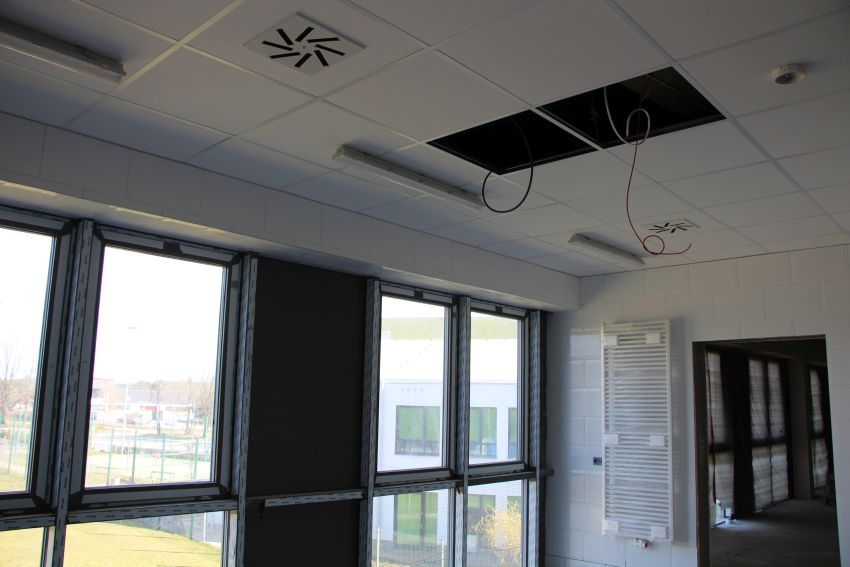

Zakończono montaż lamp zewnętrznych na elewacji, montaż lamp w pomieszczeniu sali sportowej. W pozostałych pomieszczeniach trwają prace przy montażu lamp. Trwa montaż gniazd i łączników w budynku.

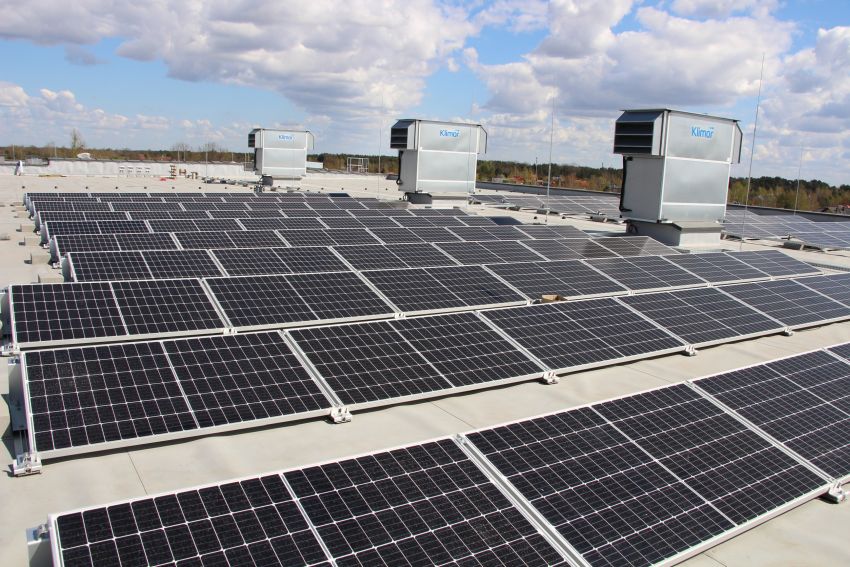

Wykonawca zakończył montaż paneli fotowoltaicznych.
Aktualne fotorelacje znajdują się na GMINA JABŁONNA
Zdjęcia 22.04.2020 r.
